Vous avez reçu un refus de permis de construire ou une opposition à votre déclaration préalable ? Ce n'est pas forcément définitif. Selon le motif du refus, plusieurs voies s'offrent à vous : recours gracieux, recours préfectoral, nouveau dépôt avec projet modifié ou recours contentieux. Ce guide vous explique laquelle choisir et dans quel délai agir.
Vous avez reçu un courrier de la mairie refusant votre permis de construire ou votre déclaration préalable. C'est un coup dur, surtout quand votre projet était prêt et votre chantier planifié. Mais un refus n'est pas une fin, c'est souvent le début d'une procédure qui peut aboutir à l'autorisation, à condition de prendre les bonnes décisions dans les bons délais.
Ce guide vous explique exactement ce qui s'est passé, pourquoi, et ce que vous pouvez faire, étape par étape, avec les délais réels et les démarches concrètes.
Refus ou sursis à statuer : quelle différence ?
Avant tout, vérifiez exactement ce que vous avez reçu. Il existe plusieurs types de décisions négatives, et elles n'ont pas les mêmes conséquences.
Le refus explicite

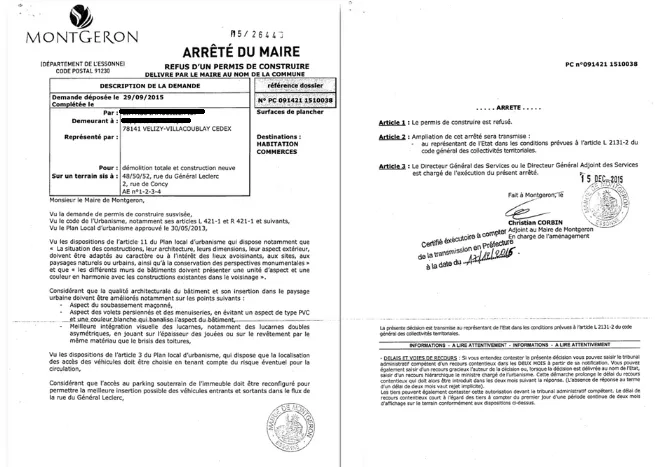

C'est la décision la plus claire. Le maire vous notifie par courrier que votre demande est refusée, en indiquant les motifs. Ce courrier doit être motivé, la mairie est obligée d'expliquer pourquoi elle refuse. Un refus sans motif est illégal et constitue en lui-même un motif de recours.
La date de réception de ce courrier déclenche vos délais de recours. Conservez l'enveloppe ou l'accusé de réception, la date compte.

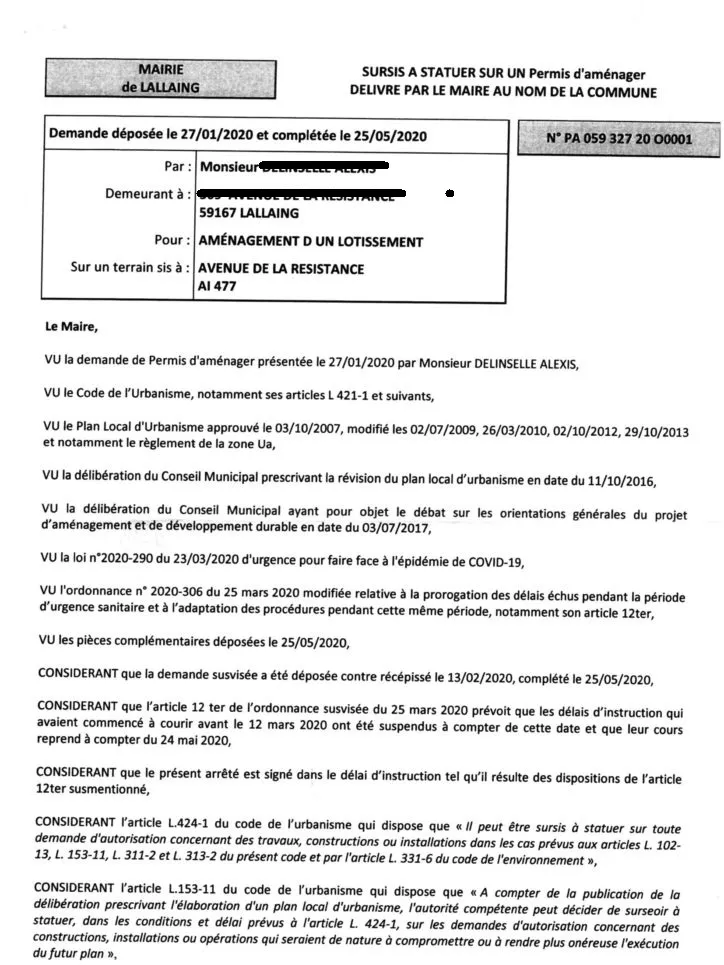

Le sursis à statuer
Ce n'est pas un refus définitif. La mairie suspend l'instruction de votre dossier pour une raison précise : un PLU en cours de révision, un projet d'utilité publique envisagé sur votre terrain, une procédure de préemption en cours. Le sursis à statuer est limité dans le temps, généralement 2 ans maximum. À l'expiration du sursis, vous pouvez confirmer votre demande et la mairie doit alors statuer normalement.
L'opposition à déclaration préalable
Pour une déclaration préalable, la décision négative s'appelle une "opposition". Le mécanisme est identique à un refus, mais sur le régime DP. Les voies de recours sont les mêmes.
La décision tacite de rejet
Si vous n'avez reçu aucune décision à l'issue du délai d'instruction, c'est une décision tacite de rejet, pas d'accord tacite comme beaucoup le croient. Pour que l'absence de réponse vaille acceptation, il faut en faire la demande explicitement à la mairie par lettre recommandée. Si la mairie ne répond toujours pas dans le mois suivant, son silence vaut alors acceptation tacite. Cette procédure est décrite à l'article R. 424-1 du Code de l'urbanisme.
Ne commencez pas les travaux après un refus
Un refus de permis interdit tout démarrage de chantier. Construire malgré un refus expose à des sanctions pénales graves : amende jusqu'à 300 000 € et/ou 6 mois d'emprisonnement, mise en demeure de démolir aux frais du propriétaire. Aucune assurance ne couvrira les travaux réalisés sans autorisation.
Les causes les plus fréquentes de refus
Comprendre pourquoi votre dossier a été refusé est la première étape pour savoir quelle voie prendre. Les motifs les plus courants sont :
Non-conformité au PLU
C'est la cause de refus la plus fréquente. Votre projet ne respecte pas une ou plusieurs règles du Plan Local d'Urbanisme de votre commune : emprise au sol dépassée, hauteur maximale non respectée, distances aux limites séparatives insuffisantes, matériaux non conformes à la zone, usage non autorisé dans votre zone.
Ce type de refus est souvent le plus difficile à surmonter si votre projet viole les règles du PLU, vous ne pouvez pas le faire passer tel quel, quelle que soit la voie de recours choisie. Il faut soit modifier le projet, soit contester la légalité du PLU lui-même (procédure longue et coûteuse).
Avis défavorable de l'ABF
En secteur ABF (périmètre des 500 mètres autour d'un monument historique), l'Architecte des Bâtiments de France doit donner son accord. Si son avis est défavorable, le maire est tenu de refuser le permis, il n'a pas le choix. Cet avis peut être contesté auprès du préfet de région dans un délai de 2 mois suivant la notification du refus.
Dossier incomplet ou plans insuffisants
Un refus pour dossier incomplet survient quand des pièces manquantes ou insuffisantes n'ont pas été signalées lors de l'instruction ou ont été signalées mais mal corrigées. Des plans de masse sans cotes, des façades mal représentées, une insertion paysagère insuffisante, ces lacunes peuvent suffire à un refus. C'est souvent le plus simple à corriger : il suffit de reprendre les pièces défaillantes et de redéposer.
Zone non constructible
Votre terrain est en zone naturelle (N), agricole (A), ou dans un périmètre d'inconstructibilité (zone inondable en rouge, risque technologique, espace boisé classé). Dans ces cas, la construction est interdite par le règlement, et aucun recours de fond ne pourra le changer, sauf à obtenir une modification du PLU, procédure longue et incertaine.
Aspect extérieur non conforme
Le projet porte atteinte au caractère des lieux avoisinants ou ne respecte pas les règles d'aspect extérieur de la zone. Toitures inadaptées, matériaux non conformes aux prescriptions du PLU, couleurs non autorisées, gabarit dissonant avec le bâti environnant, l'article sur l'aspect extérieur est souvent le plus subjectif et donc le plus contestable.

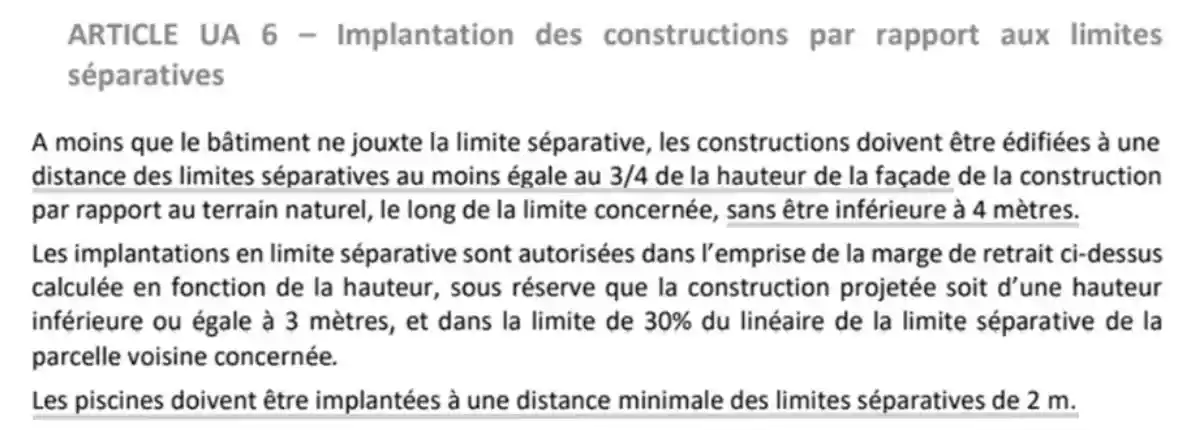

La plupart des refus que j'ai vu dans le Gard concernaient soit des distances aux limites insuffisantes (le PLU dit 3 m, le projet est à 2 m), soit un avis ABF défavorable sur les matériaux ou la toiture. Dans les deux cas, une modification du projet ciblée et bien présentée permet souvent de redéposer avec succès au deuxième essai.
Vos trois options après un refus
Face à un refus, vous avez trois possibilités. Elles ne s'excluent pas mutuellement, mais leur efficacité dépend du motif de refus.
Option
Délai
Efficacité
Adapté si
Modifier et redéposer
2 à 4 mois
Très efficace
Refus pour non-conformité PLU, plans insuffisants
Recours gracieux
2 mois
Variable
Refus illégal, motivation insuffisante, erreur de droit
Recours contentieux
1 à 3 ans
Longue procédure
Refus illégal confirmé, enjeu financier important
Modifier et redéposer : la voie la plus rapide
C'est dans la grande majorité des cas la meilleure stratégie. Si le refus porte sur des éléments modifiables (hauteur trop importante, distance insuffisante, matériaux non conformes, plans insuffisants), adapter le projet et redéposer une nouvelle demande est souvent plus rapide et moins coûteux qu'un recours judiciaire.
Ce qu'il faut faire avant de redéposer
Lire attentivement les motifs de refus. Le courrier de refus doit expliquer précisément pourquoi votre dossier a été refusé. Si certains motifs vous semblent contestables ou mal fondés, notez-les, ils peuvent servir dans un recours gracieux parallèle.
Contacter l'instructeur de votre dossier. Avant de redéposer, un rendez-vous ou un appel téléphonique avec le service urbanisme peut clarifier exactement ce qu'il faut changer. L'instructeur ne peut pas écrire le dossier à votre place, mais il peut confirmer si une modification spécifique lèverait l'obstacle. C'est du temps gagné.
Corriger les plans. Si le refus porte sur des plans insuffisants, mal cotés ou non conformes, les faire refaire par un professionnel. Des plans produits sur Revit ou AutoCAD avec toutes les cotes réglementaires et une insertion paysagère soignée passent beaucoup mieux qu'un dossier amateur.
Vérifier le PLU avant de modifier. Si vous modifiez la hauteur ou l'emprise de votre projet, assurez-vous que la nouvelle version respecte toutes les règles du PLU, pas seulement celles mentionnées dans le refus. Un instructeur peut soulever de nouveaux motifs au deuxième dépôt.
Redéposer ou modifier l'existant ?
Vous n'avez pas l'obligation de créer un nouveau dossier. Vous pouvez modifier votre dossier existant et le redéposer sous le même numéro dans certains cas. Mais si les modifications sont importantes, un nouveau dépôt complet est souvent plus propre et évite les confusions dans l'instruction.
Le recours gracieux : relancer sans aller au tribunal
Le recours gracieux est une demande adressée au maire de reconsidérer sa décision. C'est une étape préalable recommandée avant tout recours contentieux. Il ne coûte rien, préserve vos délais, et peut aboutir sans passer par le tribunal.
Dans quel cas l'utiliser
Le recours gracieux est pertinent quand vous pensez que le refus est illégal ou mal fondé. Exemples : le maire invoque un motif inexistant dans le PLU, l'avis de l'ABF est contestable, la motivation du refus est insuffisante ou contradictoire avec des autorisations accordées à des voisins dans des situations similaires.
Comment le rédiger
Le recours gracieux est une lettre recommandée avec accusé de réception adressée au maire. Elle doit :
Identifier précisément la décision contestée (numéro de dossier, date)
Expliquer en quoi vous estimez le refus illégal ou mal fondé
Demander expressément le retrait du refus et la délivrance de l'autorisation
Pas besoin d'avocat pour rédiger un recours gracieux. Mais si les enjeux sont importants, faire relire votre courrier par un avocat spécialisé en droit de l'urbanisme est une précaution utile.
Le délai et les conséquences
Le recours gracieux doit être envoyé dans les 2 mois suivant la notification du refus. Le maire dispose ensuite de 2 mois pour répondre. Si sa réponse est positive, le permis est accordé. Si elle est négative ou si le maire ne répond pas (silence valant rejet), votre délai de recours contentieux repart à zéro à compter de cette réponse, c'est le principal avantage du recours gracieux.
Le recours hiérarchique auprès du préfet
Quand le refus est lié à un avis défavorable de l'Architecte des Bâtiments de France, un recours spécifique existe : le recours auprès du préfet de région.
La procédure
Dans les 2 mois suivant la notification du refus, vous pouvez saisir le préfet de région par lettre recommandée, en lui demandant de se substituer à l'ABF et d'émettre un avis favorable. Le préfet dispose de 2 mois pour statuer. S'il donne un avis favorable, le maire doit accorder le permis même s'il ne le souhaitait pas.
Son efficacité
Ce recours est relativement peu connu mais efficace dans certains cas. Il est plus pertinent quand l'avis de l'ABF vous semble excessif ou injustifié au regard des réalisations acceptées dans le secteur. Le préfet a une vision plus large que l'ABF local et peut avoir une appréciation différente.
Attention au délai : 2 mois non négociables
Le délai de 2 mois pour le recours gracieux et pour le recours préfectoral est impératif. Passé ce délai, la décision de refus devient définitive et seul le recours contentieux devant le tribunal administratif reste possible. Ne laissez pas passer ces 2 mois sans agir.
Le recours contentieux devant le tribunal administratif
C'est la voie judiciaire. Elle permet de faire annuler un refus illégal par un juge administratif. C'est la solution la plus lourde, la plus longue et la plus coûteuse mais parfois la seule quand toutes les autres voies ont échoué.
Le délai pour agir
Vous disposez de 2 mois à compter de la notification du refus pour saisir le tribunal administratif (ou à compter de la réponse à votre recours gracieux si vous en avez déposé un). Passé ce délai, le refus est définitif et ne peut plus être contesté en justice.
Besoin d'un avocat
Le recours contentieux en matière d'urbanisme ne nécessite pas obligatoirement un avocat devant le tribunal administratif — vous pouvez vous représenter vous-même. Mais compte tenu de la technicité du droit de l'urbanisme et des enjeux financiers habituellement en cause, se faire assister par un avocat spécialisé est fortement conseillé.
La durée de la procédure
Un recours contentieux devant le tribunal administratif prend en moyenne 1 à 2 ans. En cas d'appel devant la cour administrative d'appel, il faut compter 1 à 2 ans supplémentaires. Si vous avez besoin de construire rapidement, c'est rarement la meilleure solution.
Ce que peut décider le tribunal
Le tribunal administratif peut annuler le refus et enjoindre le maire de délivrer le permis. Mais il ne peut pas accorder lui-même le permis à votre place. Après annulation, la mairie réinstruise le dossier et doit délivrer l'autorisation si votre projet est conforme au PLU.
Les délais à respecter absolument
Action
Délai
Point de départ
Recours gracieux auprès du maire
2 mois
Notification du refus
Recours préfectoral (avis ABF)
2 mois
Notification du refus
Recours contentieux (tribunal)
2 mois
Notification du refus (ou réponse au recours gracieux)
Réponse du maire au recours gracieux
2 mois
Réception du recours gracieux
Nouveau délai contentieux après recours gracieux
2 mois
Réponse au recours gracieux (ou silence)
Ces délais se comptent en mois calendaires à compter du lendemain de la notification. Si le dernier jour est un samedi, dimanche ou jour férié, il est reporté au premier jour ouvré suivant.
Cas spécifiques : ABF, PLU, zone protégée
Refus lié à un avis ABF
L'avis défavorable de l'ABF est contraignant pour le maire, il doit refuser. Mais cet avis n'est pas irréversible. Plusieurs approches :
Le recours préfectoral (décrit plus haut) est la voie la plus directe. Mais vous pouvez aussi prendre rendez-vous avec l'ABF avant de redéposer pour comprendre précisément ce qui lui pose problème, matériaux, hauteur, intégration et adapter votre projet en conséquence. Les ABF sont généralement accessibles et préfèrent voir les projets aboutir plutôt que bloquer.
Refus pour non-conformité au PLU : peut-on faire réviser le PLU ?
Techniquement oui — un propriétaire peut demander une modification du PLU. En pratique, c'est une procédure longue (12 à 24 mois minimum), coûteuse et aléatoire, qui ne garantit pas d'aboutir. C'est une option réaliste uniquement pour des projets d'envergure (plusieurs logements, projet commercial) et non pour une maison individuelle.
Terrain en zone inconstructible
Si votre terrain est classé en zone N ou A, ou si l'inconstructibilité résulte d'un PPRi (Plan de Prévention des Risques Inondation), les voies de recours classiques n'y changeront rien. Les seules options réelles sont : contester la légalité du classement (très difficile), attendre une révision du PLU, ou vendre le terrain. La modification de PLU pour reclasser un terrain en zone constructible dépend entièrement de la volonté de la commune.
Dans le Gard, l'Hérault et le Vaucluse
Le Sud de la France présente quelques particularités qui influencent les refus et les voies de recours.
La forte présence des secteurs ABF
Nîmes, Uzès, Avignon, Arles, Aigues-Mortes, Beaucaire une proportion très importante des communes du Gard, de l'Hérault et du Vaucluse ont des centres historiques classés ou des monuments qui créent de vastes périmètres ABF. Les refus liés à un avis ABF défavorable sont donc particulièrement fréquents dans cette région. Le recours préfectoral est souvent la meilleure stratégie dans ces cas.
Les zones PPRi dans le Gard
Le Gard est l'un des départements français les plus touchés par les risques d'inondation. Les PPRi (Plan de Prévention des Risques Inondation) couvrent une surface importante le long du Gardon, du Vistre, du Vidourle et du Rhône. Dans ces zones, les permis de construire sont soumis à des conditions strictes (cote plancher, matériaux) et les refus sont fréquents quand ces conditions ne sont pas respectées.
Les PLU intercommunaux
Nîmes Métropole, Alès Agglomération, Montpellier Méditerranée Métropole, ces grandes intercommunalités ont des PLUi (Plans Locaux d'Urbanisme Intercommunaux) qui couvrent plusieurs dizaines de communes. Un refus dans une de ces communes nécessite de vérifier non seulement le règlement de la zone, mais aussi les orientations d'aménagement et de programmation (OAP) qui peuvent ajouter des prescriptions complémentaires.
Peut-on demander un avis préalable avant de déposer un permis de construire ? Non, la procédure de certificat d'urbanisme (CU) ne vous donne pas un avis préalable sur votre projet architectural. Mais un CU opérationnel (dit "CUb") vous indique si votre terrain est constructible pour un projet donné et quelles règles s'appliquent. C'est une étape préalable utile pour les terrains en zone complexe.
Mon voisin a obtenu un permis pour un projet similaire, puis-je invoquer ce précédent ? En théorie non — chaque dossier est instruit indépendamment. En pratique, une autorisation accordée à un voisin dans une situation comparable peut constituer un argument dans un recours gracieux, au titre de l'égalité de traitement. Mais ce n'est pas un motif d'annulation juridiquement contraignant.
Si je modifie légèrement mon projet, dois-je tout redéposer ? Oui, vous devez déposer une nouvelle demande complète. Il n'existe pas de procédure de "modification partielle" sur un dossier refusé. Vous pouvez en revanche s'appuyer sur les pièces existantes (plan de situation, photos) et ne refaire que celles concernées par les modifications.
Combien coûte un recours contentieux en droit de l'urbanisme ? Les honoraires d'avocat varient selon la complexité du dossier et la durée de la procédure. Comptez entre 2 000 et 8 000 € pour un recours devant le tribunal administratif, hors frais de procédure. En cas de succès, vous pouvez demander au tribunal de condamner la commune à vous rembourser tout ou partie des frais.
Le refus de ma déclaration préalable est-il définitif si je ne fais rien ? Oui. Passé le délai de 2 mois sans recours, la décision d'opposition devient définitive. Vous ne pouvez plus la contester juridiquement. La seule option restante est de redéposer une nouvelle DP avec un projet modifié.
Puis-je déposer un nouveau permis immédiatement après un refus ? Oui, rien ne vous oblige à attendre. Vous pouvez déposer un nouveau dossier dès le lendemain du refus, avec un projet modifié tenant compte des motifs. C'est souvent la stratégie la plus rapide quand les modifications à apporter sont claires.
Votre permis a été refusé ?
Je suis Mickaël, dessinateur-projeteur BIM indépendant basé à Nîmes. Je peux analyser les motifs de votre refus, identifier ce qui doit être corrigé dans votre dossier, et reprendre les plans pour un nouveau dépôt conforme au PLU de votre commune.
Analyse des motifs de refus incluse
Correction des plans et pièces graphiques incriminées
Vérification complète de la conformité PLU avant le redépôt
Devis gratuit sous 48h après réception de votre courrier de refus
